如何做好低压电缆头制作安装工程?

发布时间:2025-05-30 15:07:47 人气:

各位小伙伴们都是知道,电力电缆在电力系统中举足轻重,那么如何做好低压电力电缆头制作安装工程就显得尤为重要!

1、准备阶段:

安装单位将所使用的电缆终端头套、塑料带、接线鼻子,镀锌螺丝、电缆卡子等材料填报工程材料/构配件/设备报审,监理工程师审核后予以签返。

2、施工阶段:

操作工艺流程:

摇测电缆绝缘→剥电缆铠甲、打卡子→焊接地线→包缠电缆、套电缆终端头套→低压电缆芯线接线鼻子,与设备连接

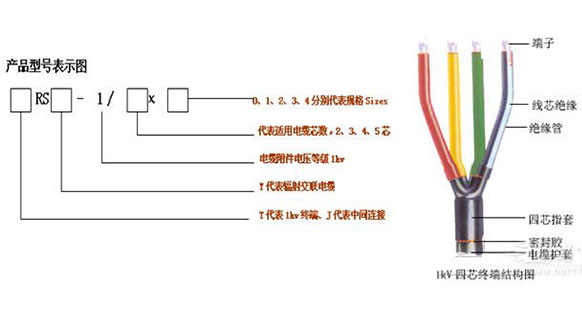

如何做好低压电缆头制作安装工程?(图1)

3、监控要点:

(1)选用1000V摇表对电缆进行摇测,绝缘电阻应在10MΩ以上。

(2)采用电缆本身钢带宽的1/2做卡子,采用胶口法将卡子打牢,必须打两道,防止钢带松开。微信号技成培训值得你关注。

(3)采用锡焊焊接在电缆钢带上的接地线,必须十分牢固。

(4)电缆终端头必须在电缆头上固定牢稳,相序应正确。

(5)线鼻子与电缆芯线截面必须配套,压接时模具规格与芯线规格一致,压接应在两道以上。

4、验收阶段:

(1)选用1000V摇表对电缆进行摇测,绝缘电阻应在10MΩ以上。

(2)采用电缆本身钢带宽的1/2做卡子,采用胶口法将卡子打牢,必须打两道,防止钢带松开。微信号技成培训值得你关注。

(3)采用锡焊焊接在电缆钢带上的接地线,必须十分牢固。

(4)电缆终端头必须在电缆头上固定牢稳,相序应正确。

(5)线鼻子与电缆芯线截面必须配套,压接时模具规格与芯线规格一致,压接应在两道以上。
